2020年12月底通车,荔玉高速通车前工程预验收

发布日期:2020-12-08 17:21

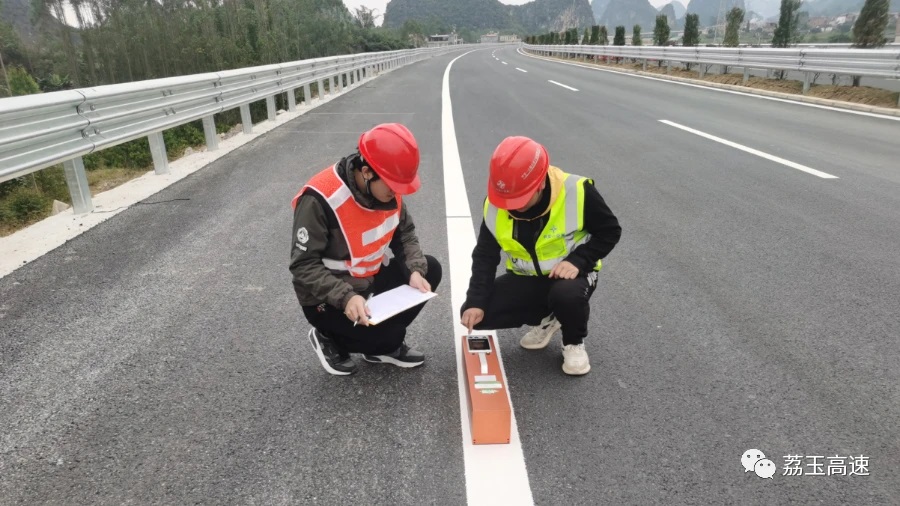

12月2日至4日,荔玉高速公路开展了工程预验收工作检查。检查组深入荔玉高速项目全线,从路基、路面、桥涵、交安等方面对项目各项工作进行了深入细致的检查。

通车在即,荔玉高速不管是控制性工程的文圩隧道、相思洲大桥、平南三桥,还是房建、路基、交安、绿化等工程,都在持续刷新进展。


控制性工程完成情况

文圩隧道:左洞开挖、二衬已贯通;右洞开挖已贯通,二衬累计完成4665.3m,占设计99.96%;排水沟完成100%,电缆沟完成96.6%,电缆沟盖板预制完成100%,砼基层完成96.1%,砼面层完成90.3%。

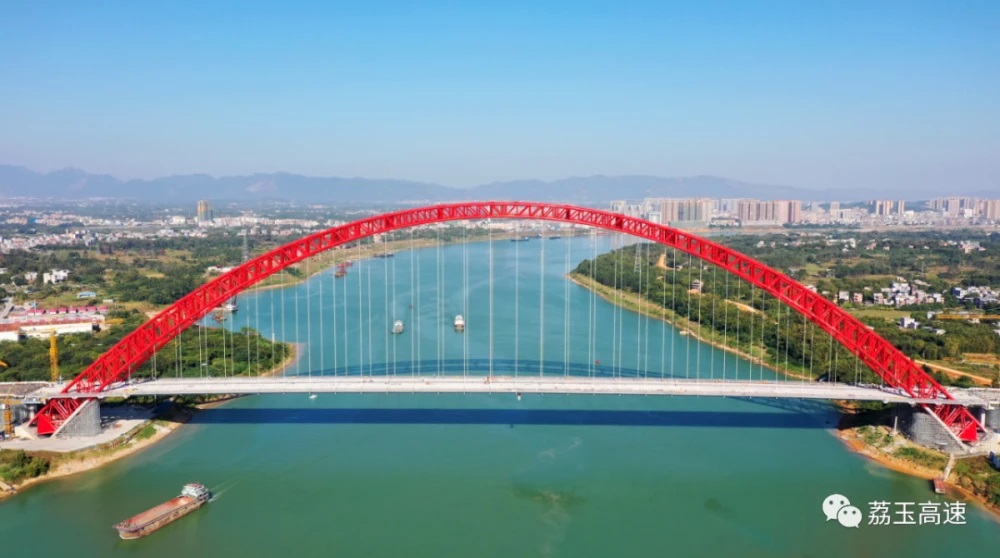

相思洲大桥:南、北主塔全部完成,引桥墩柱已全部完成;主梁安装已全部完成,目前桥面附属工程正在施工,其中:主桥防撞护栏安装完成82%,伸缩缝完成25%;引桥伸缩缝完成43%,其余引桥其他的附属工程已完成。

平南三桥:剩余桥面附属工程正在施工,其中:桥面铺装完成93%;防撞护栏安装完成93%;人行道栏杆安装完成100%;桥面纵向排水管(道)安装完成44%。


形象进度情况

路基工程:已完成除文圩隧道、相思洲大桥及平南三桥以外的主线一期土建工程交工验收。

隧道工程:除文圩隧道外,沥青上面层完成100%,其余工程已全部完成。

路面工程:垫层、底基层、基层、沥青下面层完成100%;沥青中面层完成566.05km,占设计数量的98.3%;沥青上面层完成560.42km,占设计数量的97.3%。

绿化工程:互通区绿化、中央分隔带均已全部完成;边坡绿化完成1424处,占设计1704处的83.6%;矮墙处绿化完成216处,占设计246处的87.8%;隧道口完成26处,占设计28处的92.7%;房建区绿化完成18处,占设计21处的85.7%。

交安工程:钢护栏立柱完成99.2%;护栏板完成91.5%,标志基础完成93.4%;隔离栅立柱安装完成98.5%;隔离栅挂网完成98.2%,路面标线完成59.3%,声屏障基础完成97.9%。

机电工程:预埋通信管道完成100%。通信人(手)孔完成1028个,占设计数量的96.8%;隧道机电已开工14座,消防、照明、通风、监控、供配电系统等完成率83.6%。

房建工程:全线房建主体和装修已全部完成。
